竣工写真は別ページに作ります。
-------------------------------------
完成しました。夜景。
手前側のエリアがキッチン&ダイニング。
------------------------------
このアングルは、バックショット。
廻り込んで公園から。透明ガラスですが、昼間は公園の緑が映りこみます。
-------------------------
足場解体
足場が外れました。外装はガルバリウム鋼板です。
外壁の下地状態(4月17日)
ガルバを張っている最中(5月20日)
足場解体前のチェック(6月9日)。途中で土砂降りになり、全身濡れ鼠になったのでした。私、晴れ男の筈なのですが、この現場に来る時は雨の日が多い・・・

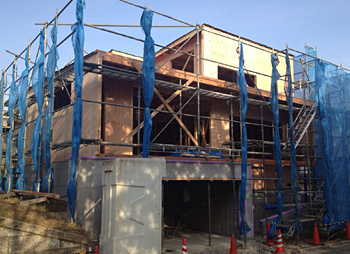

これは6/17の写真。
側面から。夕景です。
-----------------------------

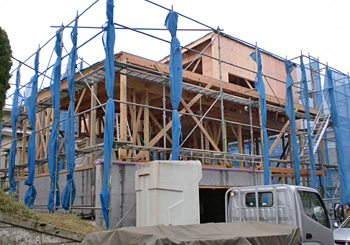

下地作業中。
更新しようとサーバーに接続中、Oさんから工事状況写真が送られてきたので追加。グッドタイミング!(下の画像)
----------------------------

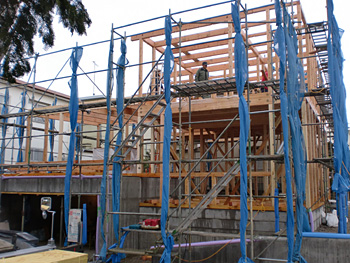

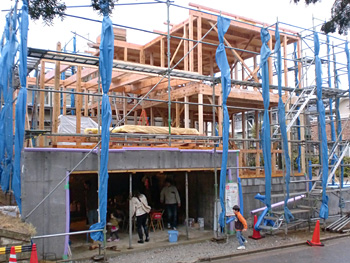

上棟!
成田駅まで2時間ちょいの移動。本日上棟です。小雨がパラつく中、現場は頑張っておりました。
ガレージの中で、板金その他打合せ。

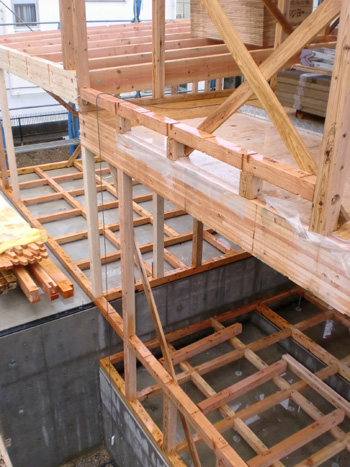

スキップした床。
無事上棟おめでとうございます!。
--------------------------

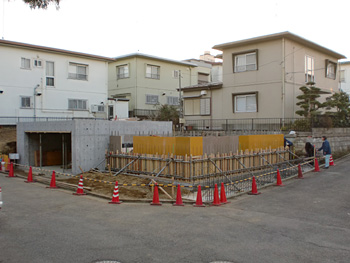

基礎工事その2。そして完了
「富里の家」ようやく基礎工事が終わりました。段差のある土地に駐車場を埋め込んだり、擁壁作ったり、スロープ作ったり、深基礎作ったりしたもんだから、手間のかかる内容になってしまいました。定点観測風の写真。
手前の深基礎から
次に上部基礎

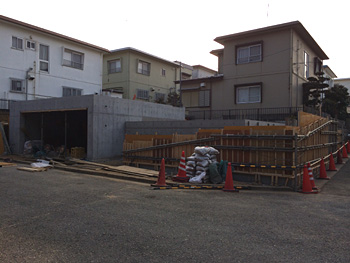

基礎完成。擁壁の型枠建てこみ
擁壁も完成。擁壁と建物基礎の間はスロープのアプローチ
そして3月13日に上棟の予定です。

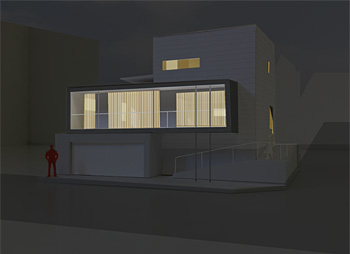

ちなみに外観の全体像は、こんな感じ。(色合い、仕上げ、もろもろ調整中なので、あえて夜景)。
-----------------------------
LINEにて

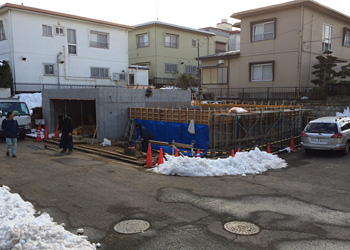

Oさんからの写真。擁壁の耐圧配筋中。こっち(東京)は降らなかったのに、雪が!。富里へは月曜に行ってきます。
ガレージの壁型枠が外れました!施主のOさん、現場のすぐそばにお住まいなので、LINEで私のもとに状況が届きます。
土に埋まる部位は防水を施しています。
-------------------------------------
コンクリ打設前
半地下になるRC駐車場、コンクリ打設前のチェックです。
仕上げはコンクリート打放しなので、新品のパネコート(型枠)を使用しています。
コンクリ打設の時は、サル50匹連れてくるそうです(笑)←基礎屋さんが言ってます。駐車場躯体が出来たら、擁壁基礎と木造部の基礎へと躯体工事は続きます。かなり厄介な工程の基礎です。
ぼちぼちスロープ勾配の再設定を行わなければ、、、
(備忘録を兼ねて、自分用に書いておく)
-----------------------------
基礎工事その1
道路レベルで半地下の駐車場を設けます。段取りとして駐車場工事を先行します。掘削して捨てコンクリート打ち。
続いて配筋。駐車場部はRC。その他は木造の混構造。
鉄筋、丁寧に組まれています。
そして耐圧盤コンクリ打設。駐車場躯体は年内、その後に木造基礎と擁壁を平行で進める予定です。
----------------------
施工は、成田市の丸菱工業さん。
↓目の前は公園という、好ロケーション。敷地は道路から1段上がっています。
荘司建築設計室
|
