「魚藍坂の家」 現場状況memo

<<戻る

-----------------------------------------------------
「都市型の2世帯住宅」

16坪の敷地に建つ2世帯住宅です。

構造:地下RC+鉄骨造3階建て
施工:「原島建築」
-----------------------------------------------------
4月3日。
更新、思いっきりサボってました(汗・・)。ただし現場にはマメに通ってます(なんせ近い!)。
ダイジェスト的に昨年12月〜3月までをまとめてUP!

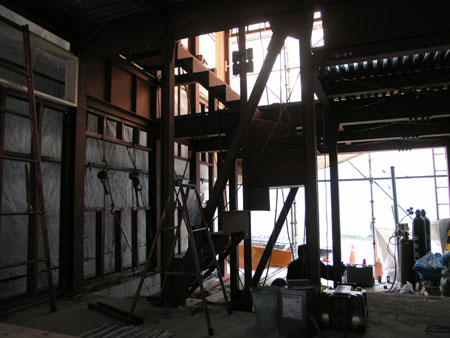

現在、内装工事中。

----

その後、まとめて床コンクリート打設。

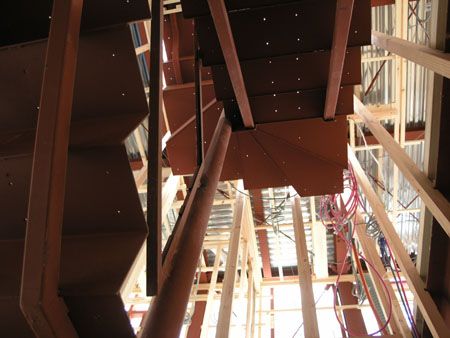

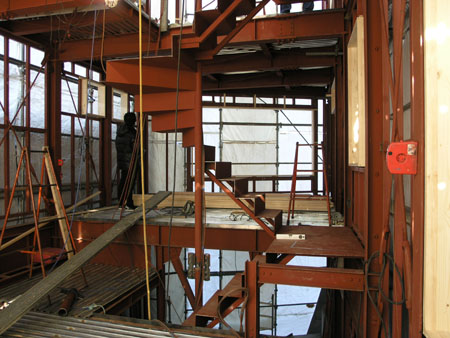

2/7 階段の設置
折り返し階段に螺旋の要素を加えた階段です。階高があって、コンパクトに納めたい時には有効な方法だと思います。螺旋ほどグルグルしていないので、目が廻りません(笑)。

1/23 キーストンプレート敷き込み中。

1/14 建て方2日目

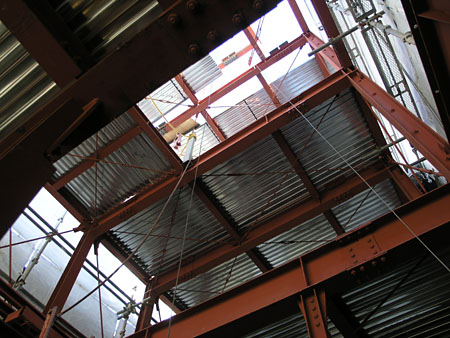

道路側より。門型のフレームが連続する構造です。

裏側より。

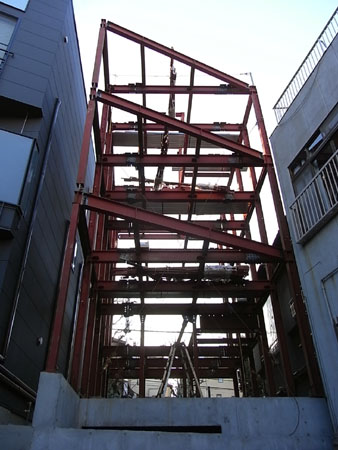

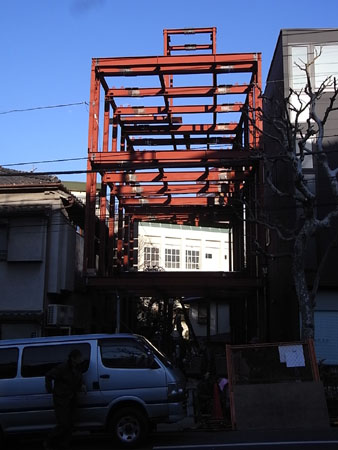

1/13 鉄骨の建て方スタート!

本当は、12月中に行いたかったのですが、年末は混雑するから道路の使用許可がNG@警察。年明けの建て方となりました。

12/24
鉄骨検査。八王子の工場に検査に行ってきました。この日は、世間ではクリスマスだったらしい(笑)。

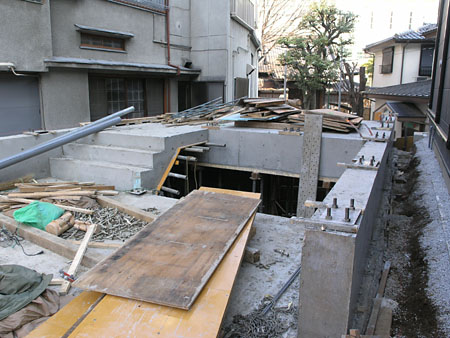

12/13 壁型枠解体中。キレイにコンクリ打てました。

------------

11/24
躯体の配筋やら型枠やら施工中。外側に見えるグレーのモノは、型枠防水の防水シート。躯体内側にも湧水対策を施すのですが、地下部分は水の心配があるので、安全と安心を見込んで躯体外側にも防水対策を施しています。

--------

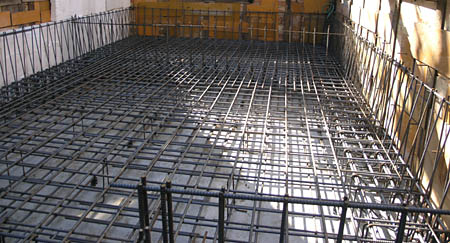

11/14

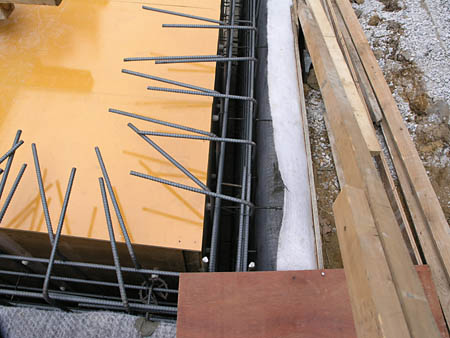

基礎耐圧盤の配筋終了。デルタの久田さんに何点かダメ出しをもらって手直しを加えます。

--------

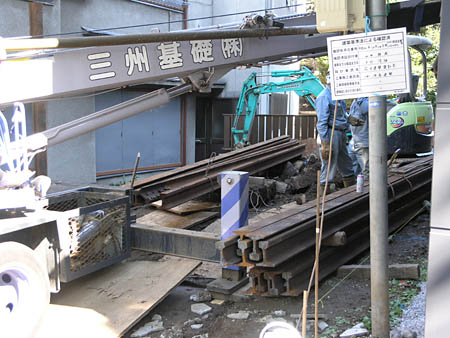

11/05
捨てコン終了。山留めは、そのまま外部のコンクリ型枠に使用します。

--------
10/30

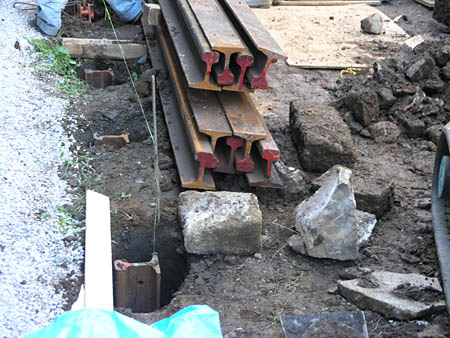

もう一息で完了。

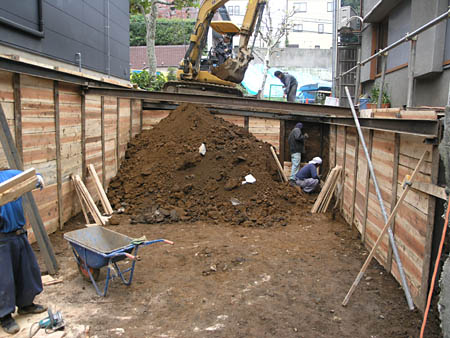

と思ったら、一部に支持地盤が確認出来ない場面が出てきました。しつこく掘ってもらい、支持地盤面まで掘り下げました。

10/29

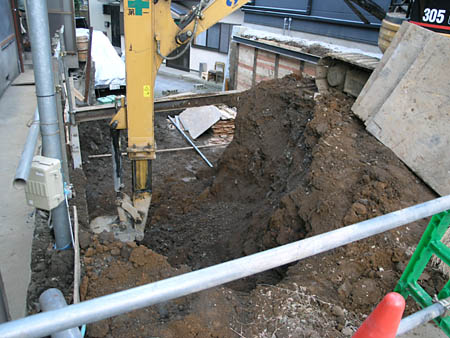

矢板を入れながら、土を掘っていきます。

------
10/27 山留め工事
地下があるので、鋼材を使って山留めを行います。

画像左:鋼材が土中に入った状態。

--------

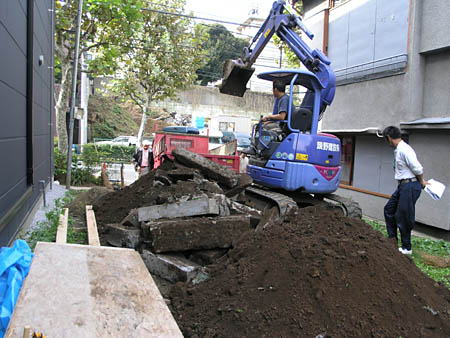

10/23 土工事スタートです。
まずは表面の土の漉き取り。

-------
「相原の家」と同じで、施工は原島さん。
構造設計は、毎度お世話になっている「構造設計工房デルタ

うちの事務所では、初めての「構造適判」物件です。S造の場合、軒高さが9mを超えると適判扱い(確認審査の後に第三者機関による構造の再審査があるのです)。お金も時間も掛かる。クライアントのKさんには辛抱強く待って頂きました(とっても恐縮)。
